|
综合新华社报道

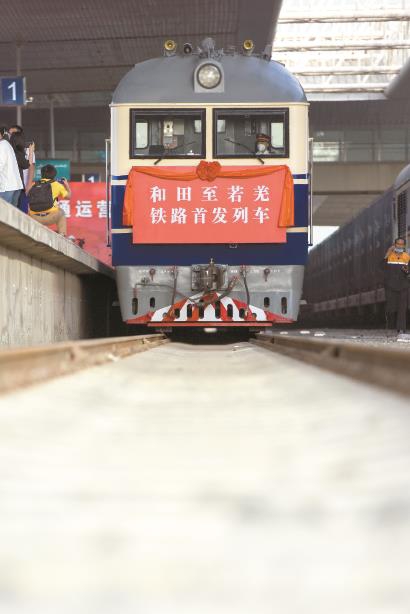

16日10时53分,满载乘客的5818次列车从新疆和田站驶出,和若铁路正式开通运营。中国在最大沙漠塔克拉玛干完成世界首条环沙漠铁路线“最后一块拼图”,世界首条环沙漠铁路线建成,让当地上千万各族群众从中受益。
15日12时和若铁路车票开售以来,1000余张车票迅速售罄。常往返于和田市与且末县之间的乘客帕提古丽·亚森摇了摇手中车票说,过去只能搭班车去且末,现乘坐火车出行便捷平稳,能节省两三小时。
面对人迹罕至的沙漠,建设者同步推进风沙防护工程与铁路建设,在和若铁路沿线大量播绿,在风沙极其严重地段,采用以桥代路方式,建成总长近50公里的5座过沙桥,降低风沙对铁路的威胁。
“和若铁路再一次向世界证明,中国有信心、有能力在沙漠平稳运行铁路。”中铁第一勘察设计院集团有限公司和若铁路总设计师杨宝荣说。
“环沙漠铁路打开人流、物流新通道,沿线丰富的物产和旅游风光将走进更多人视野,促进新疆尤其是南疆地区经济繁荣。”民丰县基层干部李涛表示,和若铁路将为尼雅遗址、安迪尔古城等地带来更多游客,促进当地旅游业发展。
千百年来,新疆地域辽阔,却又行路艰难。党的十八大以来,新疆不断加大铁路建设力度,一条条铁轨不断向沙漠、绿洲延伸,新疆与祖国各地联结更为紧密。
截至2021年底,新疆铁路营运里程达8151公里。新疆已初步形成以兰新铁路和兰新高铁为主通道、临河至哈密铁路为北通道、格库铁路为南通道的“一主两辅”交通格局,曾经的“路网末梢”逐步变为“区域枢纽”。
和若铁路:
勘察设计耗时8年多,约四分之三路段穿越流动沙漠
和若铁路西起新疆南部和田地区和田市,东至巴音郭楞蒙古自治州若羌县,全长825公里,设计时速120公里,共设和田、洛浦、策勒、于田等22个站点。
和若铁路一路向东穿越沙海,延伸至甘肃、青海和西藏交界的若羌县。它与现有格库铁路、南疆铁路共同构成一条2712公里的环形铁路,“环抱”塔克拉玛干沙漠。
这条国家I级单线铁路,串联起沙漠里的点点绿洲,结束了塔里木盆地南缘且末、民丰等5个县和新疆生产建设兵团3个团场不通火车的历史。
和若铁路于2018年底正式开工建设。动工前,是耗时8年多的勘察设计。塔克拉玛干沙漠是中国最大的沙漠,也是世界第二大流动沙漠。和若铁路约四分之三的路段穿越流动沙漠。
[揭 秘]
和若铁路建设如何“抗风御沙”
和若铁路约四分之三的路段穿越流动沙漠。如何防风固沙、有效解决风沙危害,是世界性的铁路建设难题。
“生命禁区”培根固苗
“我们不怕冷不怕热,就怕风沙,六级以上就不能施工了,黑沙暴一来,可能几天都白干了。”新疆和若铁路有限责任公司党委书记王尽忠告诉记者,为了不耽误工程进度,团队一边用详尽的沙尘暴日记排开工期,一边探索创新施工方式,最大限度减少风沙影响。
建设者采取“阻沙障+草方格”的方式,用芦苇、稻草等建立了高低结合的多层阻沙体系。每层阻沙障都留有适当空隙,防止由于过密形成“阻风墙”而难以抵挡强风。在阻沙障与草方格之间,种植了易于在沙漠生长的梭梭、红柳、胡杨等植物。未来,这些植物将在铁路两侧形成永久性防风固沙林带。
在“生命禁区”培根固苗,还要保证幼苗较高的成活率,中国中铁大桥局和若项目总工程师吴江林带着技术人员总结形成“护、取、时、养”经验做法,在幼苗选育、种植时节、灌溉养护等方面做足功课、下足功夫。为摆脱戈壁滩盐碱地种植树苗成活率低的困境,中铁一局采取树坑换土种植,即树苗种到哪儿,土壤就换到哪儿,和盐碱的增长速度赛跑,有效提高了植物成活率。
建过沙桥让风沙从桥下过
1000多个施工日夜里,建设者在和若铁路沿线共修建草方格近5000万平方米,种植梭梭、红柳、沙棘等灌木和乔木近1300万株,林带覆盖面积超过11万亩。这条长300公里的“绿色走廊”已成为防风沙的屏障。

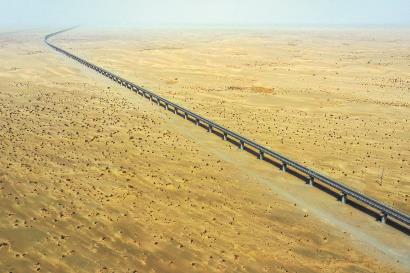

在风沙特别严重的地段,和若铁路采取“以桥代路”的设计方案,建成总长达49.7公里的过沙桥5座,让风沙能够从桥下穿过,减少对线路和列车运行的影响。
依木拉克特大桥是全线唯一一座全沙漠地形施工桥梁,也是全线最长的过沙桥。负责该大桥建设的中铁十四局五公司副总经理张刚介绍,受沙漠地形影响,物料运输极为不便,两个桥墩之间的单片梁重达150吨,汽车运输无法实现。建设者优化施工方案,采取架桥、铺轨交替施工的方式,通过已铺设好的铁路轨道将建材运输到施工一线,既提升了施工效率又保障运输安全。
装配式桥墩应对风沙挑战
为了建好过沙桥,建设者们还使用了装配式混凝土结构应用技术,改变了以往现场浇筑桥墩的做法。中国中铁北京工程局和若铁路项目总工程师王勃告诉记者,采用装配式桥墩,既解决沙漠缺水难题,也减轻风沙对施工影响。
在塔克拉玛干沙漠修铁路,建设者要面对沙尘暴的侵袭和施工材料、施工用水紧缺等各类挑战。在这里,稍微起风,便是漫天扬尘,所到之处,遮天蔽日,年浮尘天气多达90天。每年5月至9月,正午最高温度可达40摄氏度,施工现场的沙漠地表温度可达80摄氏度。
|
